  目前,湖南各在建高速项目进展如何?湖南高速公路继续为您盘点7月建设进展。

  益马高速

  7月6日,益马高速控制性工程、全线最长隧道浮邱山隧道实现全幅贯通。

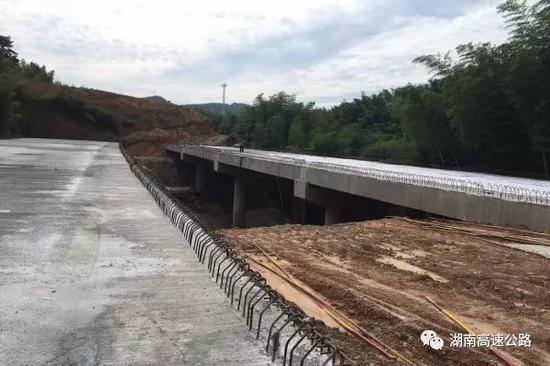

  7月6日,益马高速竹马塘水库二桥桥面铺装左右幅全部浇筑完成。

  7月15日,随着西峰寺中桥最后一片20m空心板梁架设成功,益马高速第3合同段1317片梁板全部架设完成。

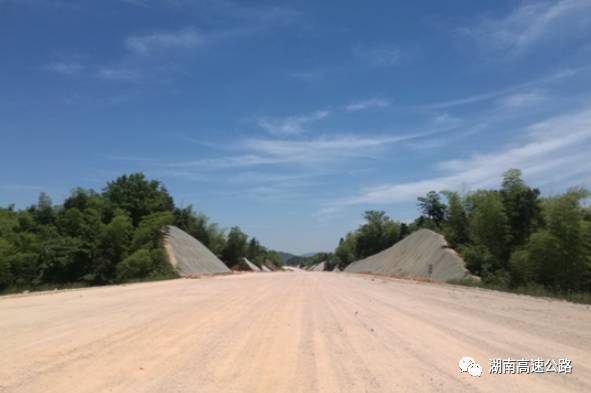

  7月23日,益马高速第4合同段完成本项目5.5公里路基96区碎石垫层施工,并完成全部交验工作。

  武靖高速

  7月7日,武靖高速第11合同段率先实现承建路段水稳底基层贯通,为沥青面层大面积施工打下坚实基础。

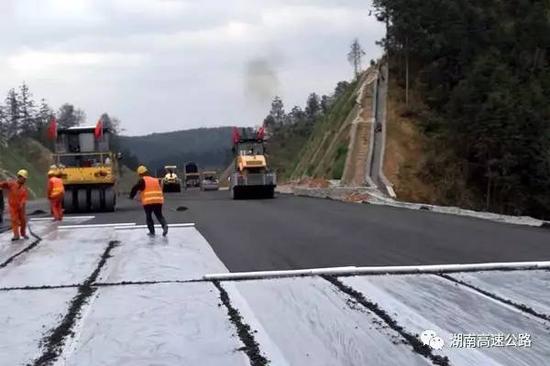

  7月8日,武靖高速第10合同段和第11合同段顺利完成沥青下面层试验段摊铺。武靖高速进入面层施工阶段。

  永吉高速

  7月2日,永吉高速第12合同段毛坪2号隧道顺利贯通,标志着永吉高速第12、13合同段实现真正意义上的整体贯通。

  7月20日,永吉高速控制性工程——猛洞河特大桥,正式实现双幅顺利贯通。至此,永吉高速主线105座桥梁全部贯通。

  马安高速

  7月5日,马安高速第4合同段梁场最后一片30mT梁预制顺利浇筑完成。至此,马安第4合同段的梁板预制圆满收官。

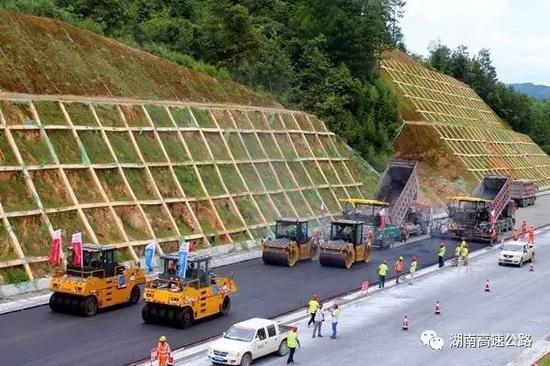

  截至7月20日,马安高速全线路基工程已展开96区施工,土石挖方完成86%、填方完成87%;防护及排水工程完成60%;桥梁桩基完成100%、下构完成95%、梁板预制完成62%,通涵工程开工100%、完成98%;全线6座隧道已全部进洞(2座隧道已贯通),其中掘进完成78%、衬砌完成72%;房建、路面、机电等后续工程已陆续启动。

  龙琅高速

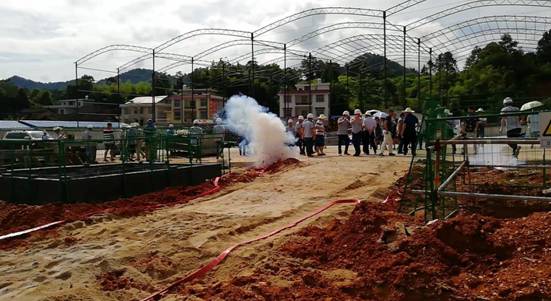

  7月12日,龙琅高速二标在项目部驻地举行揭牌仪式;7月20日,由湖南路桥九分公司承建龙琅高速三标施一处举行开工仪式;7月26日,龙琅高速三标二处工程建设正式拉开帷幕。

  莲株高速

  7月19日,莲株高速第3合同段彭家湾中桥最后一片空心板顺利吊装落定,标志着莲株高速公路主线桥梁贯通目标实现(除2017年7月份确定新增的沩山路桥外),为莲株高速主线桥梁8月底通车奠定了基础。
